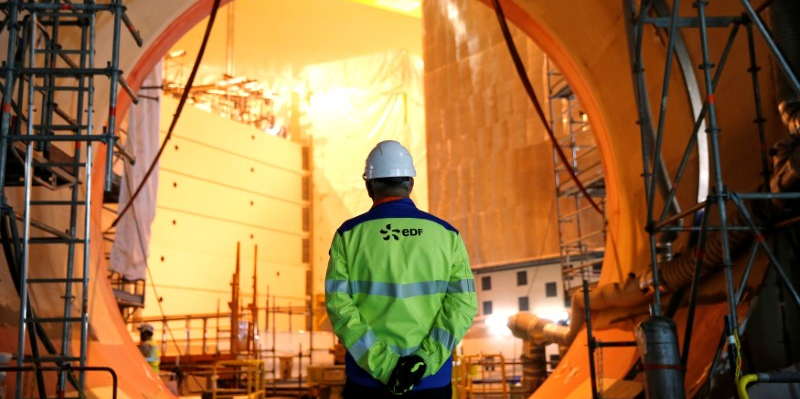

Edf: report de la mise en service de l'epr de flamanville

Edf: report de la mise en service de l'epr de flamanville

Benoit Tessier

Le Quotidien Numérique

21 juillet 2026

Photo d'illustration de l'article
LireS'abonner

Les plus lus

  • 1

    Olivier Guérin, professeur de médecine en gériatrie : « Notre mode de vie pèse davantage que notre génétique sur notre espérance de vie »

  • 2

    Petites lignes : Ferromobile teste sa navette autonome près de Bordeaux pour la mettre sur les rails dès 2028

  • 3

    Laurent Delahousse, journaliste : « Mes vacances sont un mélange d’improvisation et d’organisation »

  • 4

    « On se demande ce que ça va être au mois de septembre ou octobre » : les Vendéens tentent de faire face à une « sécheresse extrême »

  • 5

    Au-delà de la vente d’énergie, Alger veut faire de Berlin un tremplin industriel

  • 6

    Fibre Excellence : l'offre de Matthieu Pigasse jugée « crédible » par un rapport d'expertise

Régions

  • Auvergne-Rhône-Alpes
  • Bourgogne-Franche-Comté
  • Bretagne
  • Centre-Val de Loire
  • Corse
  • Grand Est
  • Hauts-de-France
  • Île-de-France
  • Normandie
  • Nouvelle-Aquitaine
  • Occitanie
  • Pays de la Loire
  • Provence-Alpes-Côte d'Azur

La Tribune +

  • Espace abonné
  • Kiosque numérique
  • Annonces légales
  • Déposer vos annonces légales

Services

  • Supplément
  • La Tribune now

Evénements

  • ACT50
  • Aéroforum
  • AIM
  • Bordeaux Solar Summit
  • Family & Business Forum
  • Forum Europe Afrique
  • Impacts Santé
  • Les Lauréates
  • Paris Air Forum
  • Sommet Aéronautique & Spatial de Bordeaux
  • Sommet Économique de la Corse
  • Tech For Future
  • World News Media Congress
  • Tous nos événements en régions

Pour gérer vos consentements,

Suivez-nous sur les réseaux sociaux

YouTube
LinkedIn
Facebook
Instagram
X

Application mobile

App Store
Google Play

  • Nous Contacter
  • Charte d'indépendance et de déontologie
  • Mentions Légales
  • CGU
  • CGU Pro
  • Gestion des cookies
  • Exercez vos droits
  • Politique de confidentialité

Droits de reproduction et de diffusion réservés @LaTribune

Partenaire digital de confiance - Certification de qualité
  • La Tribune
  • La Tribune Dimanche
  • La Tribune Afrique
  • Air&Cosmos
  • |
  • Événements
  • L'instant Sélection
Google icon
Ajouter La Tribune à vos sources préféréesAjouter La Tribune à vos sources préférées
Forcé de reprendre certaines soudures défectueuses sur le réacteur nucléaire EPR de Flamanville (Manche), EDF a annoncé ce 25 juillet que le démarrage de la centrale était décalé d'un an. Ces nouveaux désagréments représentent un surcoût de 400 millions d'euros. La fermeture programmée de la centrale nucléaire de Fessenheim est, elle aussi, repoussée d'un an.

(article publié le 25 juillet à 9h53, mis à jour à 10h35 avec les indications de Laurent Thieffry et Xavier Ursat)

Décidément, l'EPR de Flamanville (Manche) accumule les problèmes. EDF a annoncé, ce 25 juillet, de nouveaux retards et des surcoûts pour le réacteur nucléaire en raison de problèmes de soudures rencontrés sur le chantier. Concrètement, le démarrage du réacteur ne devrait pas avoir lieu avant la toute fin 2019, voire le premier trimestre 2020 - alors qu'il était jusqu'alors officiellement attendu fin 2018 -, et l'objectif de coût de construction est porté de 10,5 à 10,9 milliards d'euros (soit une hausse de la facture de 400 millions d'euros).

--

Raccordement au réseau de l'EPR prévu début 2020

Lors d'une conférence téléphonique ce 25 juillet, Laurent Thieffry, le directeur du projet EPR de Flamanville, a donné plus de précisions sur le calendrier : les réparations des soudures de l'EPR de Flamanville commenceront d'ici à la fin du mois et se dérouleront jusqu'à l'été 2019.

Le couplage réseau de l'EPR de Flamanville est prévu lui pour le premier trimestre 2020, et son fonctionnement à pleine puissance pour le deuxième trimestre 2020.

Pour Xavier Ursat, directeur exécutif d'EDF chargé de l'ingénierie et des nouveaux projets nucléaires, ce nouveau planning est "tout à fait réaliste", ajoutant qu'il est "prématuré de dire comment se répartira la prise en charge du nouveau surcoût de l'EPR de Flamanville". Par ailleurs, il s'est engagé à réexaminer les soudures de l'EPR tous les cinq ans.

Vingt soudures à refaire

EDF avait déjà annoncé en avril avoir constaté des "écarts de qualité" sur des soudures de la tuyauterie du réacteur en construction. Le scénario d'un report de sa mise en service était alors à craindre.

Le groupe indique avoir contrôlé 148 des 150 soudures. Parmi elles, 33 "présentent des écarts de qualité et vont faire l'objet d'une réparation". Vingt autre vont être refaites car elles ne respectent pas les exigences "de haute qualité" définies par EDF même si elles ne présentent pas de défaut à proprement parler.

Newsletter

Climat & environnement

Chaque semaine, les enjeux clés de la transition écologique.

Illustration de la newsletter Climat & environnement

Dix autres soudures nécessiteront une "justification spécifique" auprès de l'Autorité de sûreté nucléaire (ASN).

La fermeture de la centrale de Fessenheim "reportée"

À lire également

  • Nouveau retard (et peut-être surcoût) en perspective pour l’entrée en service de l'EPR de Flamanville
  • EPR : le nucléaire français à quitte ou double
  • Les difficultés techniques sur l'EPR "sont liées à la perte d'expérience" (Pierre-Franck Chevet, ASN)

Ces nouveaux retards de Flamanville repoussent, de facto, la fermeture programmée de la centrale nucléaire de Fessenheim, dans le Haut-Rhin. En effet, l'accord trouvé au moment de la loi de transition énergétique de 2015 prévoit que le chargement du combustible de l'EPR de Flamanville coïncide avec la fermeture de la centrale haut-rhinoise.

Cette fermeture "est liée au démarrage de l'EPR de Flamanville. Le retard d'un an du chargement du combustible de l'EPR de Flamanville, au quatrième trimestre 2019, décale donc l'arrêt de la centrale de Fessenheim", a déclaré un porte-parole du ministère de la Transition écologique.

Et de poursuivre :

"Il revient à l'exploitant d'en détailler les échéances précises" et "ce délai d'un an sera mis à profit pour mettre en œuvre le projet de territoire."

(avec AFP et Reuters)
